2024年10月1日,我公司三峡青口盐场450MW渔光互补“光伏复合”项目项目部所有监理人员国庆假期期间坚守工程现场,他们以坚守献礼祖国。

有一种责任,叫“国庆我在岗”。施工现场,监理人员有序作业,以分秒必争的紧迫感、时不我待的责任感,全力以赴保生产、攻坚克难达目标,用默默坚守向祖国母亲深情“告白”。

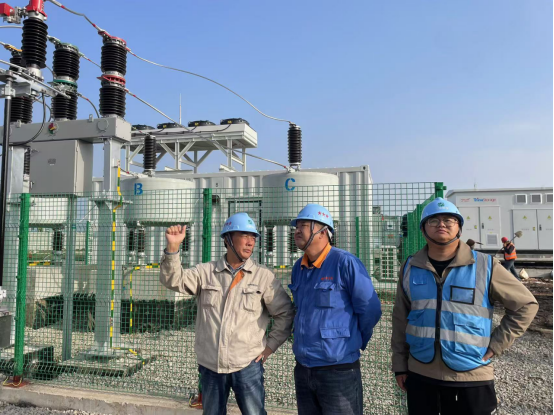

截止今日,#4地块:完成PHC400固定式支架3%,PHC600柔性支架桩完成50%,PHC300桥架桩完成30%,PHC500桥架桩完成5%,锚杆施工完成63%。#6地块:固定式支架及桥架桩施工完成92.8%,固定式支架及桥架桩桩头除锈施工完成83.%,2*26固定式支架安装施工完成62.6%,2*13固定式支架安装施工完成43.9%,2*26组件安装施工完成44.3%,2*13组件安装施工完成15.6%。#7地块:挖机进场,鱼塘抽水。升压站:完成办公值班楼主体结构及三、二楼砌墙、配电楼主体结构及二楼砌筑、部分设备基础。施工单位在保证安全的前提下,精心组织施工人员加班加点赶进度。

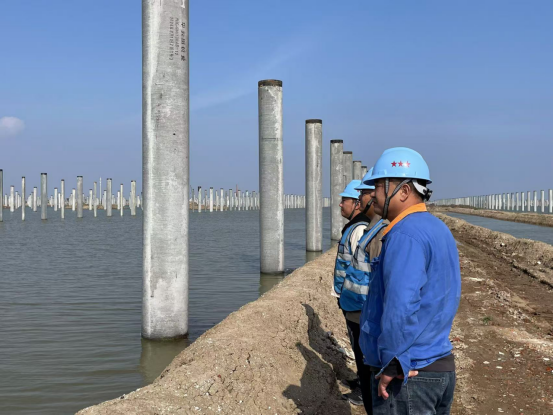

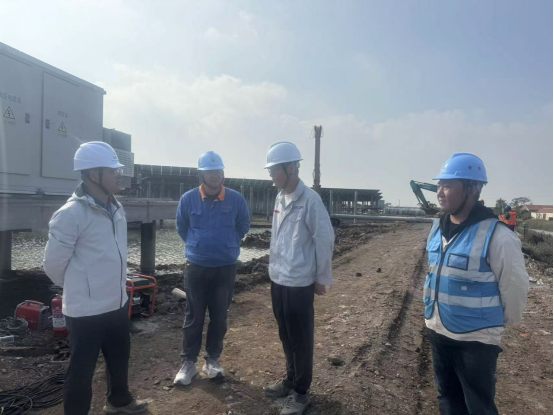

总监理工程师刘伟权陪同业主国庆巡检

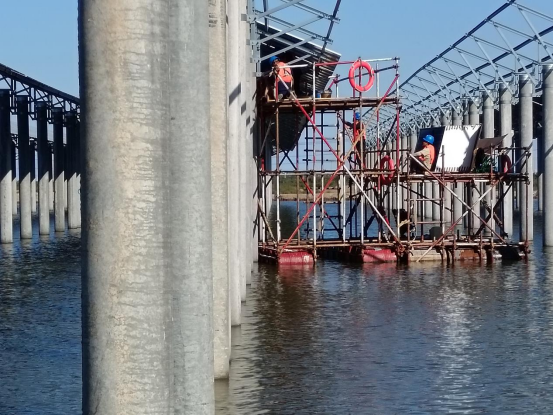

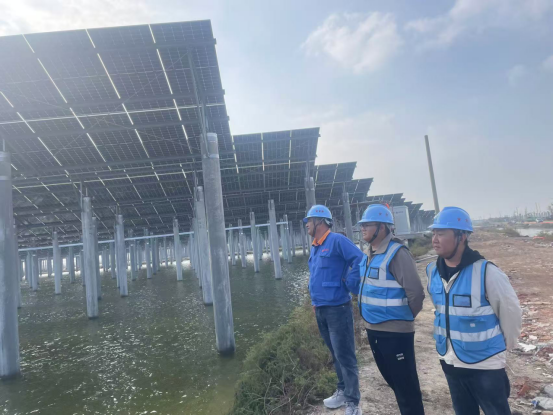

本工程采用柔性支架技术,工程建成后,此光伏组件能够对鱼塘进行分段式遮光,在高温季节能使水温降低约2摄氏度,可有效阻止强光照射引起的水质污染,还能成为一道亮丽的生态风景线,在宽阔的鱼塘上,一排排高大的光伏板整齐排列,吸引着阳光的能量,还为水下生态系统撑起了一把绿色的保护伞。


渔光互补工程不涉及占用基本农田,将池塘的空间利用起来,水下产出高品质水产品,水面持续产出清洁能源,光伏产业和水产养殖业一举两得。相较于传统的渔光互补项目,实现能源转型、保护生态环境。
